В Алматы активно проходит модернизация энергетической инфраструктуры, направленная на обеспечение надежного энергоснабжения и снижение негативного влияния на окружающую среду. В соответствии с Посланием Главы государства, Министерство энергетики сосредоточило усилия на реализации новых генерирующих мощностей, с планами завершения работ к 2026 году.
Стратегические инициативы
В рамках этого проекта запланировано введение традиционных мощностей общей мощностью 2,4 тыс. МВт. В числе ключевых мероприятий — запуск парогазовых установок в Кызылорде и Туркестане, а также расширение мощностей в Атырау и Текели. Кроме того, идет комплексная модернизация Алматинских ТЭЦ-2 и ТЭЦ-3 с установленной мощностью более 1100 МВт.
Прогресс на строительных площадках

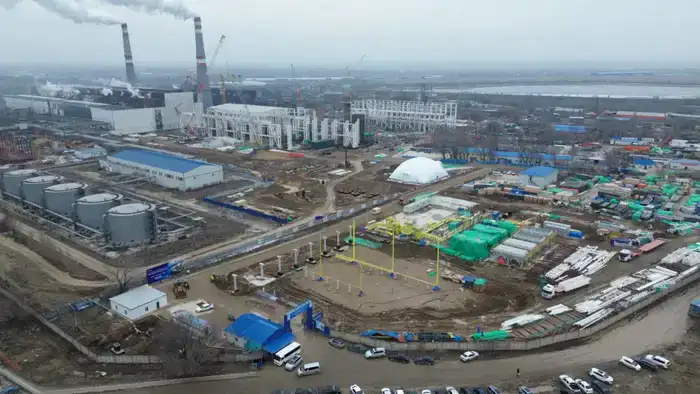

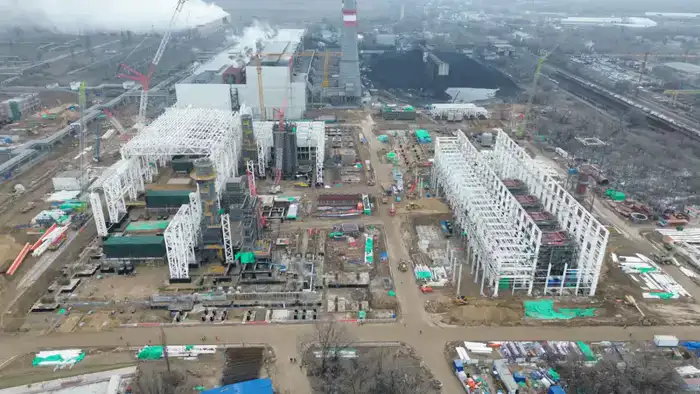

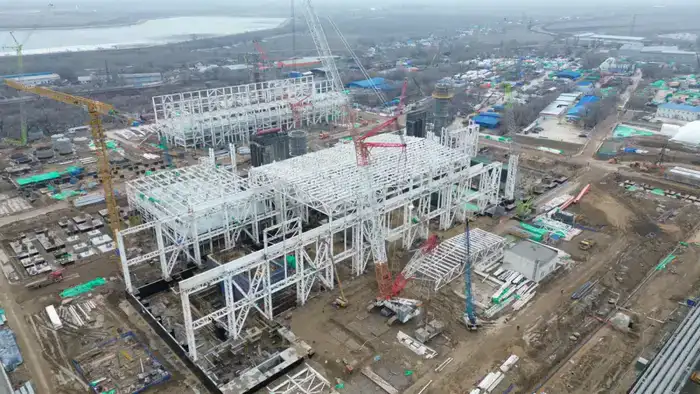

На Алматинской ТЭЦ-2 работы по установке свай практически завершены, и сейчас внимание уделяется вспомогательным участкам, таким как фундаменты под автотрансформаторы. Основные строительные усилия сосредоточены на возведении каркаса главного корпуса станции. По первому пусковому комплексу достигнут значительный прогресс: все необходимое оборудование установлено, и успешно проведены гидравлические испытания как водогрейных, так и паровых котлов.
Будущие этапы
Запуск первого этапа планируется сразу после окончания текущего отопительного сезона. В это время на второй очереди комплекса уже установлены газовая турбина и генератор, а также ведется монтаж металлоконструкций и котла-утилизатора. Эти действия помогут подготовить объект к следующему запуску, намеченному на сентябрь 2026 года.
Экологические и энергетические выгоды
Реализация этих инициатив не только обеспечит стабильное энергоснабжение для региона, но и значительно снизит воздействие на экосистему Алматы. Министерство энергетики РК внимательно контролирует выполнение всех этапов проекта, что подтверждает его важность для устойчивого развития региона.
